la rédaction
Un seul devis pour tout, ou un devis par lot : comment choisir
Faire appel à une seule entreprise ou plusieurs pour des travaux de façade : ce que chaque option change au prix, au planning et à la responsabilité.
•Vos droits / 10 min de lecture

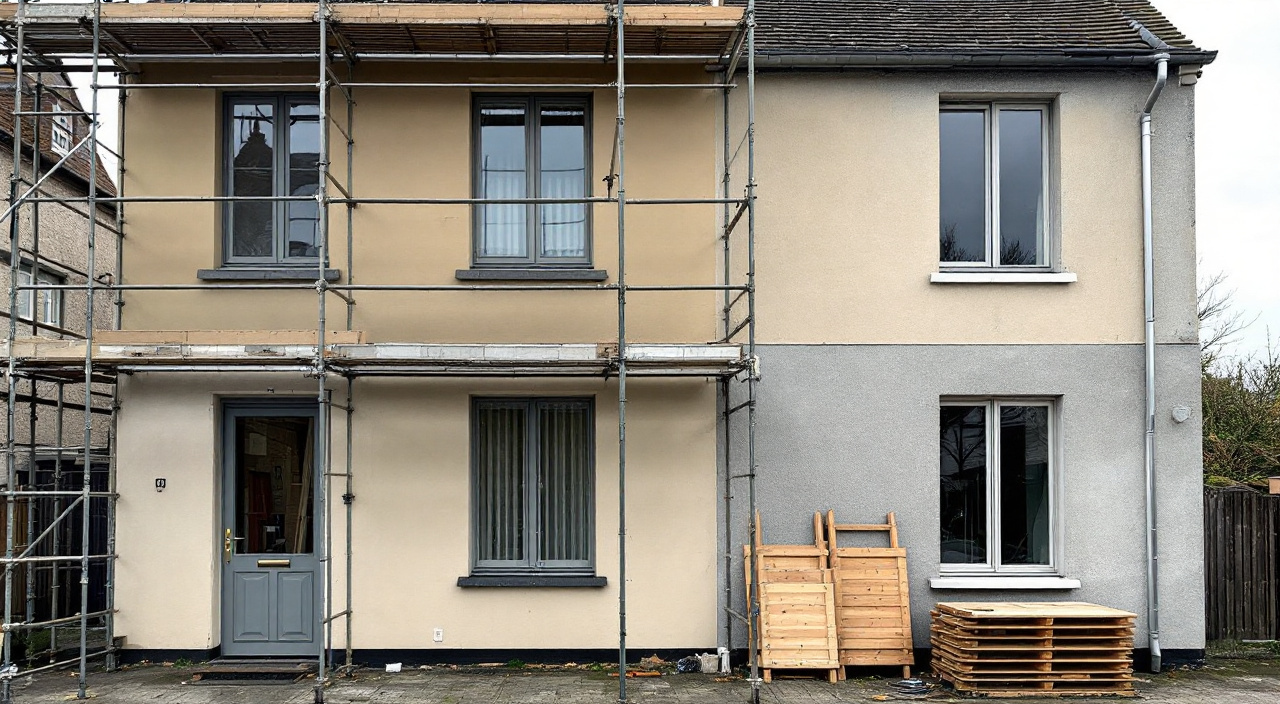

Quand la façade arrive avec la zinguerie, les volets ou une reprise de toiture, la question tombe immédiatement : faut-il faire appel à une seule entreprise ou à plusieurs pour ces travaux ? La règle qui tranche le mieux est simple. Tant que les lots se touchent — même échafaudage, même mur, même quinzaine — confiez l'ensemble à un interlocuteur unique qui coordonne. Dès que les lots sont indépendants dans le temps et dans l'espace, séparez-les : vous comparerez mieux et vous ne perdrez rien.
La raison tient en trois points, développés plus bas. Un seul marché mutualise l'installation de chantier et surtout l'échafaudage, qui est le poste que le morcellement fait payer deux fois. Un seul marché supprime la zone grise de responsabilité à la jonction entre deux ouvrages, là où naissent la plupart des litiges après un ravalement. Un seul marché fait tenir un planning, alors que faire coïncider trois carnets de commandes sur la même semaine relève de la chance. En face, le devis par lot a un avantage réel et un seul : il rend chaque poste comparable, et il évite qu'un lot annexe soit chiffré à la louche à l'intérieur d'un forfait global. Il existe une manière d'obtenir cet avantage sans subir les inconvénients, et elle occupe une section entière de cet article.
Ce qu'un « lot » veut dire, et pourquoi la façade en attire d'autres
Un lot, c'est un ensemble d'ouvrages qui relève d'un même métier, chiffré et exécuté par une entreprise. Le ravalement forme le lot façade : préparation du support, réparations, enduit ou peinture, finitions. Autour de lui gravitent des lots voisins qui n'ont rien à voir en termes de savoir-faire, mais tout à voir en termes d'accès.
C'est l'échafaudage qui crée le problème. Une fois monté, il ouvre l'accès à toute la hauteur du bâtiment. Tout ce qui se trouve en hauteur devient soudain atteignable sans nacelle et sans échelle : gouttières, rives, planches de rive, volets, appuis, câbles, garde-corps. Et tout ce qui se trouve en hauteur redeviendra difficile d'accès le jour où l'échafaudage descendra. Le calendrier du ravalement dicte donc celui des autres lots, que vous le vouliez ou non.
Les travaux qui arrivent presque toujours avec le ravalement
- La zinguerie : gouttières, descentes d'eaux pluviales, crochets, dauphins, solins et bandes de rive. Une descente rouillée reposée sur un enduit neuf se voit tout de suite, et se démonte mal.
- Les rives et les bois de débord : planches de rive, sous-face de toiture, chevrons apparents. Ils se peignent depuis l'échafaudage, jamais après.
- Les menuiseries et les volets : dépose, peinture, repose, réglage des pentures et des arrêts. Un volet repeint au sol pendant que l'enduit sèche, c'est un lot qui s'insère naturellement dans le planning du façadier.
- La maçonnerie ponctuelle : linteaux, seuils, appuis de fenêtre, reprise de soubassement, ragréage d'un ancien percement.
- Les réseaux en façade : câbles téléphoniques ou électriques agrafés au mur, coffrets, éclairages extérieurs, sonnette, boîte aux lettres, numéro. Leur dépose et leur repose sont des micro-lots qui bloquent tout le reste s'ils traînent.
- Les percements et les grilles : entrées d'air, sorties de ventilation, ventouse de chaudière, grilles de vide sanitaire. Ils doivent être arrêtés avant la finition, pas après.
- Une reprise de toiture : quelques tuiles, une arête, un faîtage. Petit ouvrage, mais qui suppose d'être sur le toit pendant que l'échafaudage est là.
Trois montages différents qu'on confond souvent
On parle vite d'« une entreprise » ou de « plusieurs », alors qu'il existe au moins quatre configurations juridiquement distinctes, et qu'elles ne vous exposent pas de la même façon.
Le marché unique avec sous-traitance. Vous signez un seul devis avec le façadier. Il exécute le lot façade et confie la zinguerie, les volets ou la maçonnerie à des entreprises qu'il choisit et qu'il paie. Vous n'avez qu'un contrat, qu'une facture, qu'un interlocuteur, et qu'un responsable en cas de désordre — y compris pour l'ouvrage qu'il n'a pas réalisé lui-même.
L'entreprise générale ou « tous corps d'état ». Même principe, à l'échelle supérieure : l'entreprise prend le marché entier, dispose de plusieurs équipes internes et complète avec des sous-traitants. La différence avec le cas précédent est une différence de taille et d'organisation, pas de nature.
Le groupement d'entreprises. Plusieurs entreprises répondent ensemble, avec un mandataire qui représente le groupe. Leur engagement peut être conjoint — chacune ne répond que de son lot — ou solidaire — chacune peut être appelée pour la totalité. La nuance est décisive et doit figurer noir sur blanc dans les pièces que vous signez.
Les marchés séparés. Vous signez un devis par entreprise. Chacune répond de son ouvrage, aucune ne répond du voisin, et personne n'ordonne le chantier. Ce rôle-là devient le vôtre, ce qui n'a rien d'anodin : lisez le maître d'ouvrage, c'est vous avant de vous y engager sans le savoir.
Le prix : ce qui se mutualise, ce qui se facture en plus
Un prix de travaux se construit toujours de la même manière : main-d'œuvre, fournitures, installation de chantier, frais généraux de l'entreprise, marge, et une réserve pour les aléas. Le choix entre un devis unique et plusieurs devis ne touche pas à la main-d'œuvre ni aux fournitures — le mètre carré d'enduit coûte ce qu'il coûte. Il agit sur tout le reste.
Ce qui se mutualise réellement
Un seul marché ne paie qu'une fois ce qui, mécaniquement, se paie autant de fois qu'il y a d'entreprises :
- Le montage et le démontage d'échafaudage, et sa location pendant la durée de présence. C'est le poste le plus sensible, parce qu'il se compte en temps, pas en surface travaillée.
- L'installation de chantier : protections, bâches, balisage, signalisation, base vie, raccordements.
- Les déplacements : chaque entreprise compte ses trajets. Une entreprise éloignée les intègre dans son prix, qu'elle vienne pour trois jours ou pour trois semaines.
- La benne et l'évacuation des déchets, qui se facturent à la rotation et non au volume réellement produit par chacun.
- Les frais administratifs : établissement du devis, visite technique, assurance de chantier, gestion des situations de travaux.
Il faut se méfier d'une illusion fréquente : croire que le partage de l'échafaudage se fait tout seul entre entreprises séparées. Il ne se fait pas tout seul. Une entreprise ne prête pas gratuitement un ouvrage dont elle est responsable, et pour cause : un échafaudage est un équipement de travail vérifié et réceptionné, sur lequel travaillent des salariés assurés. La mise à disposition à un tiers se formalise. Sans convention écrite, soit l'entreprise refuse, soit elle accepte et vous laissez une zone d'incertitude ouverte sur l'assurance, exactement là où il ne faut pas.
Ce que la coordination coûte, et comment le voir au devis
La coordination n'est pas gratuite. Dans un marché unique, elle est portée par le titulaire, qui la rémunère d'une manière ou d'une autre : soit par une ligne explicite, soit par une marge appliquée aux prestations qu'il sous-traite. Ce n'est pas un abus ; c'est le prix d'un travail réel — appeler, planifier, faire revenir, vérifier, avancer la trésorerie du sous-traitant.
Ce qu'il faut exiger, ce n'est pas la gratuité, c'est la lisibilité. Demandez que le devis fasse apparaître :
- un sous-total par lot, même si le marché reste unique ;
- l'installation de chantier et l'échafaudage sur une ligne à part, avec la durée de location prévue ;
- la coordination, si elle est facturée comme telle ;
- le nom et la qualification du sous-traitant pressenti pour chaque lot annexe.
Une question simple met la structure du prix à nu : « si je retire le lot volets, de combien votre devis baisse-t-il ? ». Si la réponse arrive tout de suite et de façon chiffrée, le devis est construit. Si elle est vague, le lot a été estimé au jugé, et c'est précisément le défaut que le devis par lot corrige. Pour le reste de la lecture ligne à ligne, lire un devis de ravalement sans être du métier donne la méthode.
Le temps : semaines de chantier et semaines d'attente
Le morcellement a un coût en semaines qui apparaît rarement dans les comparaisons de prix, et qui les périme pourtant.
Avec un marché unique, un seul carnet de commandes commande la date. C'est un inconvénient — si l'entreprise est prise, tout attend — mais c'est un inconvénient unique, et il se négocie avec un seul interlocuteur.
Avec des marchés séparés, il faut que plusieurs carnets s'ouvrent sur la même quinzaine. Chaque entreprise a ses urgences, ses chantiers en retard, ses intempéries. La contrainte se multiplie au lieu de s'additionner : ce n'est pas la disponibilité moyenne qui compte, c'est celle qui arrive en dernier.
Et pendant que l'une attend l'autre, l'échafaudage reste monté. C'est un compteur qui tourne, indifférent au fait que personne ne travaille dessus. Une immobilisation de quelques jours parce qu'un zingueur est retenu ailleurs se paie en location, et parfois en démontage puis remontage si l'attente dépasse ce que l'entreprise peut supporter.
Il faut ajouter les séquences obligatoires, qui ne se négocient pas :
- les percements et les scellements passent avant la finition ;
- la zinguerie et les menuiseries se posent avant l'enduit de finition qui viendra les habiller, ou juste après selon le système retenu, mais jamais n'importe quand ;
- les volets se reposent après séchage complet ;
- l'échafaudage descend en dernier, ce qui suppose que plus personne n'en ait besoin.
Une erreur d'ordonnancement ne se rattrape pas au montant du devis : elle se rattrape en revenant, donc en payant un déplacement supplémentaire. L'ordre entre couverture, zinguerie et façade se tranche avant la signature, sur le devis, et non en cours de chantier au téléphone.
Enfin, la saison ne se négocie avec personne. Un chantier qui glisse parce qu'un lot n'était pas prêt peut tomber dans une période où l'enduit ne se met plus en œuvre correctement. Si le phasage général vous préoccupe, faut-il tout faire d'un coup ou phaser les travaux traite la question à l'échelle du projet entier.
La responsabilité : le point qui tranche souvent à lui seul
C'est ici que le choix devient structurant, bien plus que sur le prix.
Le principe est constant : chaque entreprise répond des ouvrages qu'elle exécute. Avec un titulaire unique, ce principe joue en votre faveur, parce que le titulaire répond de l'ensemble du marché, y compris de ce qu'il a sous-traité. Vous avez un seul nom à appeler, un seul assureur en face, une seule mise en demeure à écrire si les choses tournent mal. Avec des marchés séparés, vous avez autant d'interlocuteurs que de lots, et chacun ne regarde que son périmètre.
Le désordre à la jonction de deux lots
Le cas d'école est toujours le même. Une trace d'humidité apparaît derrière une descente d'eaux pluviales fixée dans un enduit refait. Le zingueur constate que le support a travaillé autour de son collier. Le façadier constate que l'eau vient de la descente. Chacun a raison de son point de vue, et aucun des deux n'a la charge du problème. Ce sont des mois : constat, échanges, expertise éventuelle, remise en état. Pendant ce temps, la trace grandit.
Avec un titulaire unique, ce raisonnement n'a pas lieu. Le désordre est dans son marché, quelle que soit la main qui l'a produit, et c'est à lui d'aller chercher son sous-traitant. Le déplacement de charge est complet. C'est l'argument le plus solide en faveur du devis unique, et il pèse davantage que quelques centaines d'euros d'écart au moment de la signature.
La question de savoir quelle garantie ou quelle assurance intervient ensuite dépend de la nature du désordre et de la réception : les assurances d'un ravalement détaille ce que couvre chaque étage du dispositif.
Ce que vous prenez sur vous en découpant
Découper, ce n'est pas seulement signer plusieurs devis. C'est reprendre à votre compte un métier qui, sur un marché unique, était fait par quelqu'un d'autre :
- l'ordonnancement : décider qui vient quand, et le tenir quand l'un décale ;
- l'interface : transmettre à l'entreprise B les informations que l'entreprise A vient de découvrir sur le mur ;
- l'accès : clés, alarme, portail, eau, électricité, pour chacune ;
- l'échafaudage : qui le monte, qui le paie, qui autorise les autres à l'utiliser, et sous quelle couverture ;
- la réception : autant de réceptions que de marchés, avec autant de listes de réserves et de points de départ de garanties ;
- l'arbitrage : quand deux entreprises se renvoient la responsabilité, personne d'autre que vous n'est là pour trancher.
Si ce rôle vous semble lourd, il existe une réponse dédiée, qui a son coût et sa logique propre : faut-il un maître d'œuvre pour le ravalement d'une maison.
Le seuil au-delà duquel le morcellement se retourne contre vous
Il n'y a pas de chiffre magique, mais il y a des signaux nets. Dès que deux d'entre eux sont réunis, le devis unique redevient le choix raisonnable.
- Trois lots ou plus partagent le même échafaudage. À partir de trois, la coordination n'est plus une intention, c'est un travail quotidien.
- Un lot conditionne le démarrage d'un autre à moins d'une semaine près. L'ordonnancement devient serré, et le moindre retard se propage.
- Deux ouvrages se rejoignent physiquement sur le même mur. C'est la définition même de la jonction litigieuse.
- Une entreprise doit utiliser le matériel d'une autre. Sans convention, c'est un refus ; avec convention, c'est une négociation que vous portez.
- Vous n'êtes pas sur place en journée. Un coordonnateur absent n'est pas un coordonnateur.
- L'un des lots est très petit. Un micro-lot isolé se chiffre mal : déplacement, minimum de facturation, place difficile à trouver dans un planning. Rattaché à un marché plus large, il coûte moins et vient plus vite.
À l'inverse, deux lots franchement séparés — la façade cette année, une clôture ou un portail l'an prochain — n'ont aucune raison d'être réunis. Le regroupement n'a de vertu que là où l'accès, le calendrier ou le support sont communs.
Découper la consultation sans découper le chantier
C'est la voie que beaucoup de propriétaires cherchent sans la nommer : obtenir la comparabilité du devis par lot, et garder la responsabilité unique du marché global.
Premier temps : consultez séparément pour connaître les prix. Faites chiffrer la zinguerie par un couvreur, les volets par un menuisier ou un peintre, la façade par un façadier. Vous n'avez pas encore décidé qui exécutera : vous vous constituez une échelle de valeur, lot par lot, sur votre bâtiment précis.
Deuxième temps : demandez aux façadiers une offre de base et des options chiffrées. Le devis porte alors la façade seule, puis chaque lot annexe sur une ligne d'option identifiée, avec son propre prix. Vous pouvez lever ou non chaque option, et vous voyez exactement ce qu'elle vaut.
Troisième temps : confrontez. Si un lot annexe ressort nettement au-dessus du chiffrage direct que vous détenez, posez la question. La réponse est parfois une contrainte technique que vous ignoriez, parfois une prise de marge sur un lot mal maîtrisé. Dans le second cas, vous avez un argument concret, et non une impression.
Quatrième temps : signez un marché, avec les sous-traitants nommés. Vous obtenez la coordination, l'échafaudage payé une fois, l'interlocuteur unique — et un prix que vous avez pu vérifier poste par poste.
Cette méthode a un coût : elle prend du temps et sollicite des entreprises qui ne travailleront pas toutes. Elle se justifie sur un chantier significatif, et beaucoup moins sur une intervention courte. Sur une intervention limitée à un ou deux lots, la consultation directe d'un façadier qui coordonne suffit largement.
Comment trancher pour votre cas
Répondez à six questions, honnêtement. Elles suffisent presque toujours.
- 1. Combien de lots touchent réellement à l'échafaudage ? Comptez-les, sans oublier les micro-lots — un câble à déposer est un lot.
- 2. Y a-t-il une jonction physique entre deux ouvrages ? Une descente scellée dans l'enduit, un appui refait sous une menuiserie, un solin repris contre un mur enduit : oui, il y en a une.
- 3. Serez-vous disponible pendant le chantier ? Pas « joignable » : disponible, en semaine, en journée.
- 4. Un lot est-il franchement décalé dans le temps ? S'il l'est, sortez-le du raisonnement : il ne fait pas partie de l'arbitrage.
- 5. Avez-vous une raison précise de vouloir choisir vous-même l'entreprise d'un lot ? Un savoir-faire particulier, un artisan que vous connaissez, un matériau spécifique. C'est un motif légitime de séparer, à condition de traiter la question de l'échafaudage par écrit.
- 6. Que se passe-t-il si un désordre apparaît deux ans après ? Projetez-vous dans l'appel téléphonique. Y a-t-il un numéro à composer, ou trois ?
Deux configurations types se dessinent. Façade, zinguerie et volets, en une seule fois, sur un pavillon : marché unique, sous-traitants nommés, lots détaillés au devis. Le morcellement n'y gagne rien et y perd la responsabilité. Façade cette année, menuiseries l'an prochain, une fois l'échafaudage descendu : deux marchés séparés, sans hésitation, avec simplement le soin de faire préparer les tableaux et les appuis pendant le premier chantier.
Dans tous les cas, une chose ne se délègue pas : la lecture des offres. Un devis unique bien détaillé vaut mieux que trois devis courts, et trois devis précis valent mieux qu'un forfait global opaque. Ce qui décide, ce n'est pas le nombre de signatures, c'est ce qui est écrit dessus.
Questions fréquentes
Est-ce moins cher de faire appel à plusieurs entreprises ?
Sur le papier, souvent oui, parce que chaque entreprise chiffre son métier au plus juste et qu'aucune ne prend de marge sur le travail d'une autre. En réalité, l'écart se réduit ou s'inverse dès que l'échafaudage, l'installation de chantier et les déplacements sont comptés autant de fois qu'il y a d'entreprises. La seule façon de savoir est de comparer des totaux complets, échafaudage inclus pour chacun, et non des prix de prestation nue.
Puis-je demander à mon façadier de prendre la zinguerie en sous-traitance ?
Oui, et c'est une demande courante. Le point à traiter est la transparence : demandez le nom de l'entreprise pressentie, sa qualification pour l'ouvrage concerné, et faites figurer le lot avec son propre sous-total au devis. Vous gardez alors un interlocuteur unique et un prix identifiable, ce qui est le meilleur des deux montages.
Qui répond d'une infiltration à la jonction entre deux lots ?
Avec un marché unique, le titulaire, qui se retournera ensuite vers son sous-traitant : cela ne vous concerne pas. Avec des marchés séparés, il faut établir l'origine du désordre pour désigner le responsable, et c'est exactement ce qui prend du temps quand chacun met l'autre en cause. C'est la principale raison pour laquelle on évite de séparer deux lots qui se touchent.
Faut-il un maître d'œuvre dès qu'il y a plus de deux lots ?
Pas automatiquement. Un maître d'œuvre se justifie quand le nombre de lots, la complexité technique ou votre indisponibilité rendent la coordination impossible à assurer vous-même. Sur une maison individuelle avec trois lots simples, un marché unique confié à une entreprise qui coordonne remplit souvent le même office, pour un montage plus léger.
Comment comparer deux devis qui ne contiennent pas les mêmes lots ?
En les ramenant au même périmètre avant toute chose. Reconstituez pour chacun le total incluant façade, lots annexes, échafaudage et installation de chantier, en ajoutant les manques à partir des chiffrages séparés que vous détenez. Un devis apparemment moins cher qui exclut la zinguerie ne se compare à rien tant que la zinguerie n'a pas été chiffrée par ailleurs.
